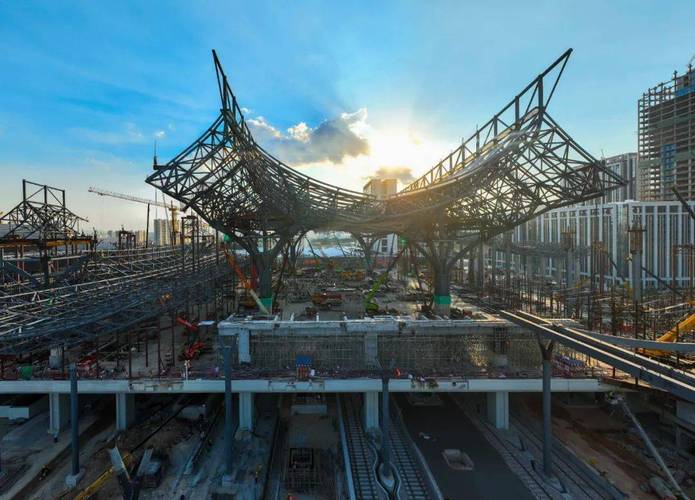

◆福厦高铁220kV埭内线迁改工程电缆终端塔架线施工
台海网11月3日讯(海峡导报曾宇姗通讯员徐铭伟葛胜武罗晨文/图)鹭岛秋意浓,福厦高铁施工正有序推进。作为海内首条跨海高铁,福厦高铁将于2023年具备通车条件。届时,时速350公里的高铁列车将把福州至厦门的通畅韶光压缩至1小时以内,并实现厦门高铁进京。
10月21日18时,经由近10小时连续奋战,位于同安区的福厦高铁厦门段电力迁改末了一处10千伏同禾线、深斗线电力杆线迁移工程落成并成功送电,运行正常。至此,历时近三年的福厦高铁电力迁改主线工程全部竣工,用实际行动做到“让客户满意、让党和政府满意”。

对福厦高铁电力迁改联结人、国网厦门供电公司运检部工程师罗晨来说,三年来为项目奔波的磨砺还历历在目:“电力迁改工程跨度周期长、质量哀求高、单体项目多、折衷事情量大,最多时有近千人分布在岛外四区同时施工,处理起来盘根错节,在详细事情中要‘十指弹琴’,由此也不断擦亮了我们电力铁军的‘钢铁底色、光明速率’。”
1
电力迁改让道福厦高铁培植
北接福州,南连厦门,福厦高铁正线全长277.42公里,是京福厦高速铁路客运通道的一部分,也是长三角经海峡西岸至珠三角高标准客运的联系通道,对完善东南沿海高速铁路网构造、促进区域协同发展具有主要意义。
合营福厦高铁培植须要,共有49回35-220千伏线路、91基铁塔须要迁改,新建电缆管沟及隧道约15千米,并整体迁建110千伏前山变电站,涉及35千伏及以上电力迁改工程25项、10千伏及以下线路工程67项,工程量巨大。同时,工程横跨厦门岛外四区,多次超过铁路、高速公路及油气管线作业,事情协同点多、面广、难度高。
自福厦高铁电力迁改工程开始履行,险些每个事情日,工程项目经理黄顺安都要在岛内外来回奔波几十公里,忙于前期帮忙现场勘查、技能对接、迁改方案设计、组织施工、折衷关联单位、落实项目停送电……“确实很辛劳,但工程须要折衷的事变太多,比如拆除超过铁路的导地线这类工程,还必需要有铁路部门给我们开‘天窗’才能施工,必须捉住机遇高效推进。”
福厦高铁电力迁改利用“天窗”点进行跨铁路拆除导线夜间施工
黄顺安口中的“天窗”,指的是铁路上专门为施工和维修作业预留一段没有列车通畅的韶光。据先容,在110千伏埭梅线、埭塘线等迁改工程中,铁路部门给工程批复了连续7天凌晨0时到3时的施工“天窗”。设计、运检和施工职员前期多次联合勘察现场,逐条细化施工方案,对施工超过的路段架设防护网,并在铁路两侧支配吊车赞助拆线。终极,原操持每天3小时的事情,不到2小时就完成了,停电天数也比操持少了2天。
除此之外,施工过程还常常涉及交通导流改道、绿化迁移、林地折衷等问题,但项目团队总是经由风雅勘察和严谨论证,不断优化技能方案,千方百计加快推动项目进程。
2
科技护航助力施工安全高效
既要更安全、高效地开展项目施工,又要最大程度降落对企业、居民用电的影响。
在10千伏曾厝线#66-#68杆间段迁改中,项目团队开展旁路一直电作业,仅7小时就完成杆线迁移事情,减少停电时户数294时户。“如果采取传统作业办法,线路要先停电,而利用旁路作业法就可以避免影响,这项技能在目前可履行的33个一直电作业项目中是技能难度最高的。”项目卖力人江宏桥先容。
高铁埭内线迁改
不足为奇,位于同安区禾山村落的220千伏厦春Ⅰ、Ⅱ路#18-#22迁改工程,线路刚好超过职员密集的居住区。如果采取传统施工方法将导线放在地面上压接,将影响附近居民的正常生产生活,同时涉及青苗赔偿、交通牵制等问题,还存在一定安全隐患。项目团队创新采取无人机放线技能,通过无人机带导引绳、导引绳带牵引绳、牵引绳带导地线的“小绳拉大绳”办法,成功办理了难题。
福厦高铁电力迁改工程的项目布点分散,多项迁改同时开工、交叉进行是常态,施工现场条件也较为繁芜。去年11月起,“反违章智能机器人”进驻工地,以AI监控赞助人工监控,大大提升现场安全管控力度。黄顺安见告导报,反违章智能机器人通过对电力施工图像大数据的深度学习,实现了对作业现场未佩戴安全帽、未穿红马甲等7种范例违章的精准识别。
3
党建联创融出培植加速度
110千伏前山变电站位于同安区新民镇,为腾出地块给高铁场站培植,须要整站迁移重修。这是本次福厦高铁电力迁改中唯一一个变电站整体迁建项目,如此规模的整站迁建在全国也属罕见。按照原操持,工程的正常工期是13-16个月,但为匹配福厦高铁的培植进度需求,厦门公司必须在12个月内完成施工。“工程需拆除1座在运变电站,并异地新建1座变电站,同时迁改2回110千伏进线及12回10千伏出线,还要做好旧站设备处置、新站设备招投标等……”回忆那时焦灼的环境,项目卖力人廖长君形容那是个“煎熬”的过程:“叠加疫情影响,我们的施工压力更大了。”
角杏线迁改工程,施工职员利用高空作业斗车赞助放线施工
厦门公司党委强化党建引领,推进党建+基建深度领悟,以支部联创的形式设置福厦高铁电力迁改先锋团队和党员先锋岗,形成培植协力。“我们把项目管理、设计、监理、施工单位及设备运维、电网调度、物资采购等部门的支部联合起来,从前期折衷、现场交底、物资供应、施工培植、停电操持等环节实现整体串联,问题立现立改,确保整体工期可控、能控、在控。”作为福厦高铁电力迁改先锋团队的任务党员,近三年里,罗晨始终劳碌于项目折衷,推动福厦高铁电力迁改项目加速度、高质量、零事件开展。
以联创共建为纽带,厦门公司福厦高铁电力迁改先锋团队以“全业务支撑、全流程贯通”为机制,按照“内容项目化、过程任务化、效果目标化”的哀求,将战斗堡垒筑牢在电力迁改92个项目中,保质保量推进每一个项目,提前近两个月完成主体迁改工程,用实际行动做到“让客户满意、让党和政府满意”。
